لازم است تمام فاضلابروها پیش از تحویلگیری کار از پیمانکار اجرا، ابتدا کاملا شسته شده سپس به روش ویدیومتری مورد بازرسی قرار گیرند؛ این بازرسی باید در فاصلهی حداقل 7 روز پس از اتمام عملیات اجرایی، توسط پیمانکار و به هزینهی وی صورت پذیرد. شایان توجه است که آزمایش آببندی نیز باید پیش از ویدیومتری لولهها انجام شده باشد.

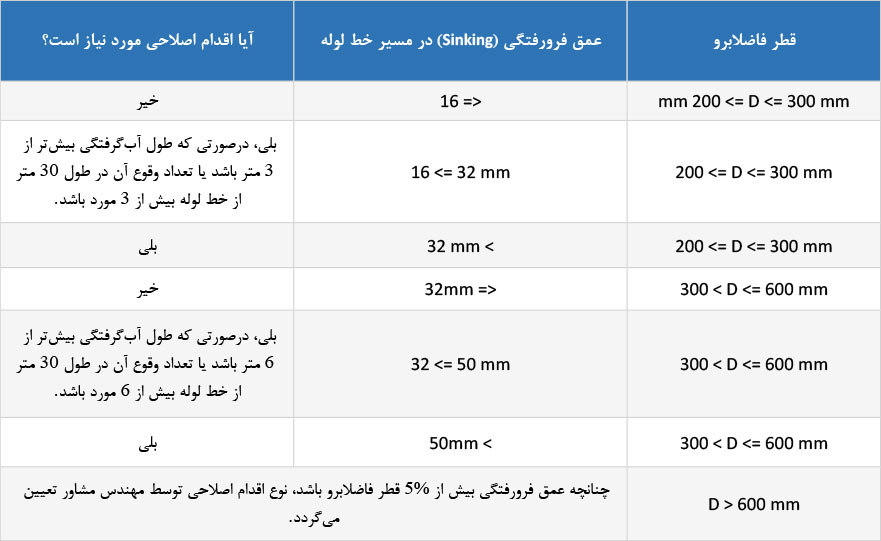

یکی از مهمترین عیوب محتمل در فاضلابروهای تازه اجرا شده، وجود فرورفتگی در مسیر خط لوله میباشد که معمولا ناشی از اجرای نامناسب شیب فاضلابروهاست؛ در صورتی که عمق این فرورفتگیها به شرح مندرج در جدول زیر استاندارد تجاوز نماید، اصلاح آنها ضروری است.

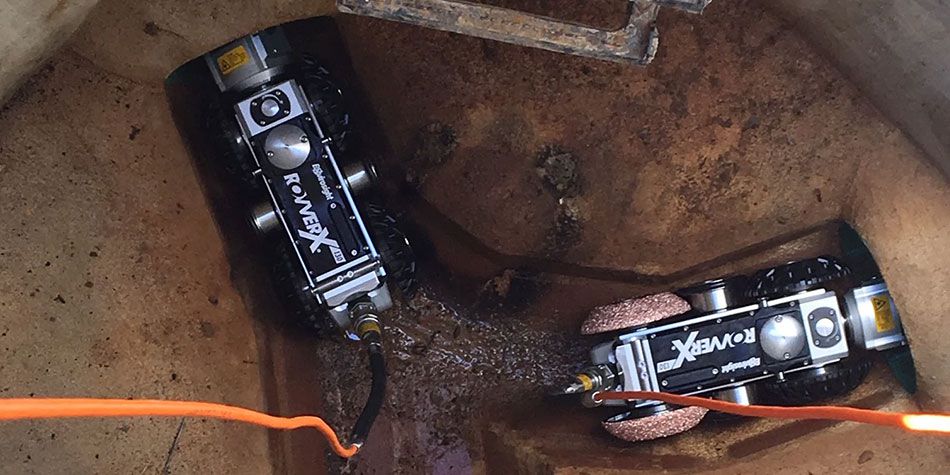

نحوهی انجام کار بدین صورت است که یک روز قبل از انجام عملیات ویدیومتری، خط لولهی اجرا شده آب انداخته میشود و عمل عبوردهی آب ادامه مییابد تا جریان از آخرین آدمروی موجود در مسیر بازرسی با میزان آبدهی کافی خارج شود. این عمل سبب میشود که آب در گودیهای مسیر جمع شود و بدین طریق به تشخیص محل فرورفتگیها و اندازهگیری عمق آنها در زمان بازرسی کمک شایانی میشود.
چنانچه تعداد فرورفتگیها در یک طول مشخص طبق جدول فوق از حد مجاز بیشتر باشد، تعمیر و برطرف نمودن آنها از محل بیشترین فرورفتگی آغاز شده و با اصلاح سایر گودیها به ترتیب عمق ادامه مییابد تا تعداد فرورفتگیهای باقیمانده در محدودهی مجاز قرار گیرد.
بین 7 تا 10 روز پس از انجام اقدامات اصلاحی و برطرف نمودن فرورفتگیهای خارج از حد مجاز، لازم است یک بازرسی مجدد به روش مشابه انجام شود تا از نتیجه بخش بودن عملیات اصلاحی اطمینان حاصل شود. کلیهی هزینههای اجرایی مربوط به این عملیات اصلاحی و انجام بازرسی مجدد به عهدهی پیمانکار میباشد.
علاوه بر فرورفتگیهای محتمل در مسیر خط لوله که در بخش فوق مورد بررسی قرار گرفت، عیوب دیگری نیز ممکن است در فاضلابروهای تازه اجراشده مشاهده شود که باید در مورد پذیرش آنها به همان شکل موجود یا صدور دستور برای رفع آنها تصمیمگیری شود. نحوهی کار بدین صورت است که پس از انجام عملیات ویدیومتری در فاضلابروهای تازه اجرا شده طبق دستورالعملهای موجود در همین ضابطه تعیین شده (ICG) و کدگذاری عیوب، درجهی فاضلابرو از لحاظ شرایط داخلی و مبنای اتخاذ تصمیم قرار میگیرد؛ بدین ترتیب فاضلابروهایی که در گروه درجه 1 قرار میگیرند مستقیما پذیرفته میشوند ولی تصمیمگیری در مورد پذیرش یا عدم پذیرش فاضلابروهایی که در گروه درجه 2 قرار گرفتهاند، توسط مهندس مشاور و کارفرمای طرح، با در نظرگیری شرایط موجود صورت میپذیرد. سایر فاضلابروها که در هیچیک از این دو گروه قرار نگرفتهاند، پذیرفته نیستند و لازم است عیوب موجود در آنها برطرف گردد. برطرف نمودن عیوب از شدیدترین نقص که بیشترین امتیاز منفی را برای فاضلابرو کسب نموده است آغاز میشود و با رفع شدیدترین عیب بعدی ادامه مییابد تا زمانی که با تعیین مجدد درجهی ICG مشخص شود که فاضلابرو در درجهی 1 یا 2 قرار گرفته است.
